富强路工程简报 (第十期)
来源:本站原创 作者:张晓龙 发布时间:2010/08/11 阅读次数:2854

一、施工动态

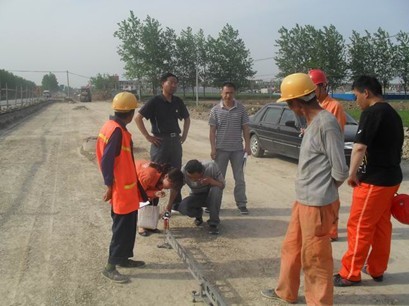

    本周在县委常委、县纪委书记戴飚和富强路业主代表王雷主任及城北办事处各位领导的积极协调与支持下,征地拆迁工作继续有所进展,杆线迁移工作正在进行。
二、完成情况

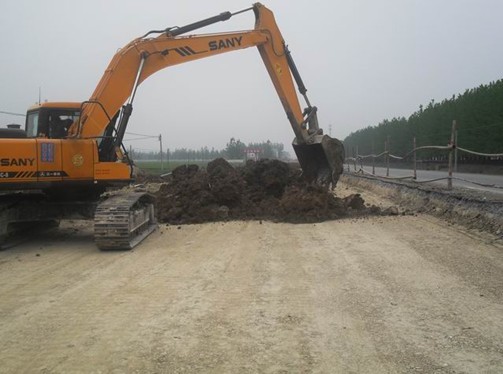

    受拆迁缓慢和下雨的影响,本周主要完成工程量如下:南端K0+600~K0+800东侧老路面灰土挖除及路床整理, K0+630~K0+850路床整理,K1+200~K1+585清表、挖除垃圾土及分层回填和分层夯实,K0+180~K0+265、K1+200~K1+280沟槽开挖、管道安装、检查井筑砌及灰土回填,K2+035~K2+180、K2+660~K3+310路床整理、压实、检测及备土晾晒,K3+485~K3+600软土挖除,K1+191、K2+035盖板涵浆砌片石基础及部分涵台,共计完成产值50万元,占有效合同总价的2.16%。


三、存在问题
   1、富强路与长春路交口处的部分房屋和春店加油站未拆除,影响该段道路甚至是机动车道的施工;
   2、杨大楼行政村所辖K2+180~K2+240 、K2+360~K2+425段拆迁赔偿问题没有解决,影响该段雨水管道的 贯通和后续路床的整理;
   3、电力、电信单位的线杆迁移非常缓慢,对施工进度影响甚大。
   4、水稳拌合站供电线路没有接通,将会影响机械设备的调试和生产;
   5、胜利沟桥位征地问题没有解决,无法进行桥梁施工。
四、下周计划
   1、工作重点将转向灰土层施工;
   2、剩余近700米雨水管道在进行灰土层施工过程中穿插进行;
   3、北段K2+690~K3+110段东半幅10%石灰土底基层施工;
   4、北段K2+035~K2+180段东半幅10%石灰土底基层施工;
   5、北段K3+485~K3+803段东侧软土挖除、回填及雨水管道施工;
   6、北段K1+191、K2+035盖板涵涵台筑砌完成。
   下周计划完成产值80万元。
