富强路工程简报 (第十一期)
来源:本站原创 作者:曹汝娟 发布时间:2010/08/11 阅读次数:2696

一、领导关怀

    富强路的施工一直受到县委县政府、县建委的高度重视,上级领导对工程进度非常关心。515,利辛县政府芮副县长在县建委刘主任、杨主任等领导的陪同下,查看了现场施工情况,着重了解施工目前尚存的难题,并作出指示要求相关部门尽快解决施工障碍。





二、本周进度

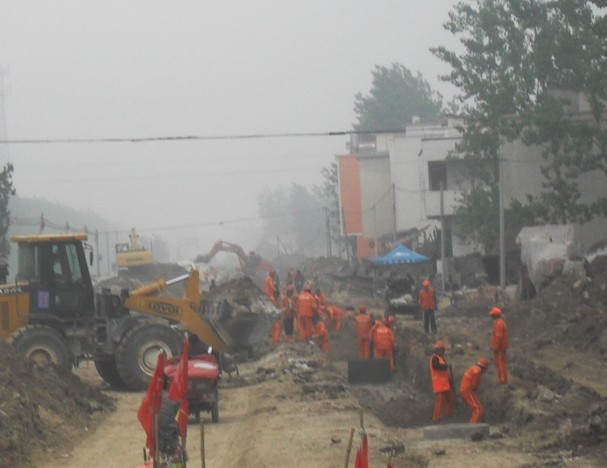

    在征地、拆迁等问题陆续解决的情况下,项目部加大工人、机械的投入,施工进度有所加快,本周重点进行永兴路至高速公路段内施工,完成工程内容如下: K1+191K1+640雨水管道埋设;K1+191K2+035处盖板涵浆砌块石涵台施工;K0+330K0+620路床整形;K2+080K2+165K2+690K3+110段东半幅20cm10%石灰土底基层施工,共计完成产值70万元,占有效合同总价的3.02%



三、存在问题

    1、电力线杆迁移进度缓慢,电信线杆尚有部分线杆没有迁移,影响施工安排;

    2、杨大楼行政村所辖K2+360K2+425段征地赔偿问题没有解决,影响该段路床施工;

    4、水稳拌合站供电线路仍然没有接通,将影响北段水稳试验段的铺筑;

    5、胜利沟桥位征地问题没有解决,影响桥梁及该位置排水管道施工。

四、下周主要施工计划

    1、剩余近400雨水管道埋设完成;

    2、南段K0+030K0+560段东半幅10%石灰土底基层施工;

    3、北段K2+165K2+360K3+110K3+400段东半幅路床整形;

    4、北段K1+191K2+305处盖板涵东半幅盖板涵吊装。

   下周计划完成产值75万元。




本期报送:利辛县委、县政府、县建设委员会、县重点项目建设办公室、县建筑业管理处、县市政工程管理处、县质量监督站、安徽天昊建设监理咨询有限公司、安徽省建设工程勘察设计院、阜阳市公路工程有限责任公司
