富强路工程简报 (第九期)
来源:本站原创 作者:曹汝娟 发布时间:2010/08/11 阅读次数:3058

一、施工进展

    本周继续在县委常委、县纪委书记戴飚的积极协调下,拆迁工作有所进展,电信及电力杆线迁移工作开始有所行动,环城加油站已经拆除。

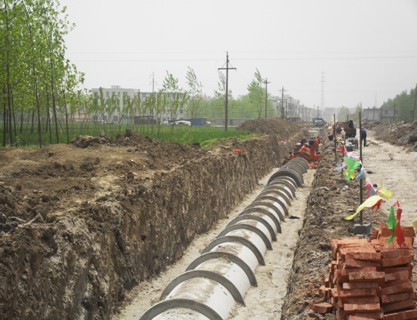

    本周主要进行永兴路至高速公路入口段的施工,完成工程量如下: K0+600K1+191检查井筑砌和管道回填,K2+035K2+180路床整理,K2+240K2+550K2+585K2+660段雨水管道铺设、检查井筑砌和管道回填,K1+191K2+305盖板涵混凝土基础浇注,K2+690K3+110东半幅路床整理,共计完成产值50万元。







二、质量控制

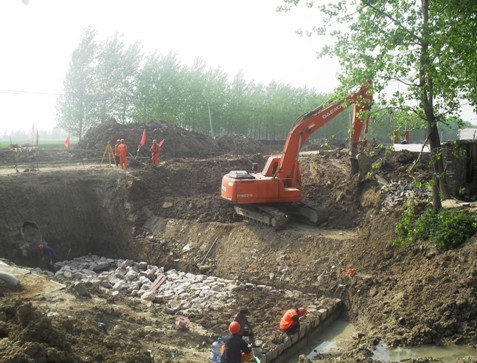

    在雨水管道沟槽及盖板涵基坑的开挖过程中,发现多处垃圾坑,为了保证施工质量,增加施工机械,彻底清除垃圾土后采用碎石分层回填后报验坑槽,进行下道工序的施工。

为了检测已成型路床的整体稳定性,项目部组织质检人员进行弯沉试验,弯沉值均符合设计要求,为下步的石灰土基层施工做好准备。

三、安全自检

   “五·一”期间,公司总工王壮飞带领安全部门对富强路进行假日安全生产检查工作,分别对现场安全防护措施、机械安全操作、特种工持证上岗等进行检查,对我项目部的安全

生产管理工作提出具体要求,消除一切安全隐患。

四、存在问题

    1、尚有部分房屋和春店加油站(富强路与长春路交口处)未拆除;

    2、春店行政村所辖K0+000K0+265段、杨大楼行政村所辖K2+180K2+240段及高速公路出入口以北K3+485K3+803段征地问题至今没有解决;

    3、电力、电信单位的线杆迁移较为缓慢。

    4、征地拆迁不到位,胜利沟桥无法开工,桥梁施工队伍不得不退场,进退场费用损失近万元。

五、下周计划

    1、南段K0+030K0+46010%石灰土底基层施工;

    2、北段K2+690K3+110段东半幅10%石灰土底基层施工;

    3、北段余下900雨水主管道施工。

    下周计划完成产值78万元。












本期报送:利辛县委、县政府、县建设委员会、县重点项目建设办公室、县建筑业管理处、县市政工程管理处、县质量监督站、安徽天昊建设监理咨询有限公司、安徽省建设工程勘察设计院、阜阳市公路工程有限责任公司
