颍上县东方大道01标月度旬报(二0一0年12月中旬)
来源:本站原创 作者:马开成 发布时间:2010/12/26 阅读次数:2334

一、    领导关怀

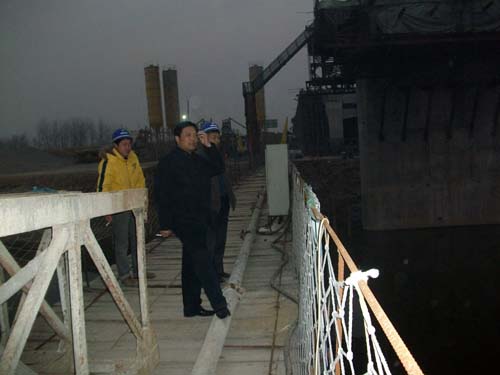

颍上县熊德超县长来我项目了解工程进展情况

一、    本旬工程进展情况

本旬路基土方完成1500方, K2+062-K2+162段十六层素土碾压;

桥梁完成5#墩墩身下层、8#墩墩帽、4#2#块砼浇筑。



三、安全文明施工

         本旬安全无事故。安全管理工作:1、做好悬浇及现浇箱梁高空作业安全防护;2、加强防盗教育;3、对悬浇和现浇砼张拉进行安全技术交底。



专职安全员卢玉虎同志在项目部对各班组及其主要成员进行安全技术交底

四、12月中旬工作计划

1、本旬计划完成土方3000方;K0+650-K1+340完成96区第三层; K1+900-K2+062段二十一层;K2+062-K2+162填第十七层。

   2、桥梁计划完成2-3#墩现浇箱梁及4#墩悬浇箱梁2#块砼张拉,9#墩墩帽砼浇筑,5#墩钢板桩围堰的拆除。

五、存在问题

   1、水泥、钢筋等原材料涨价幅度大,且不能及时供货,影响了工程的正常进行;

2、起点处路灯基座未迁移、过路电缆未下埋。

3、由于北岸高压线路改造,本旬白天停电一个星期,影响了钢板桩围堰的拆除,并且柴油价格上涨,发电成本较高。
