颍上县东方大道01标月度旬报(二0一0年12月上旬)
来源:本站原创 作者:马开成 发布时间:2010/12/13 阅读次数:2365

一、本旬工程进展情况

本旬路基土方完成12000方,完成 K0+060-K0+25096区第三层、K0+500-K0+63596区上第三层、K1+340-K1+650完成96区三层、K1+650-K1+80096区第二层、K1+800-K1+90092区顶、K1+900-K2+062段十九、二十层素土碾压、K2+062-K2+162段十四、五层素土碾压;

桥梁完成10-1#墩墩柱、2-3#墩现浇箱梁上层、7#墩墩帽砼浇筑。

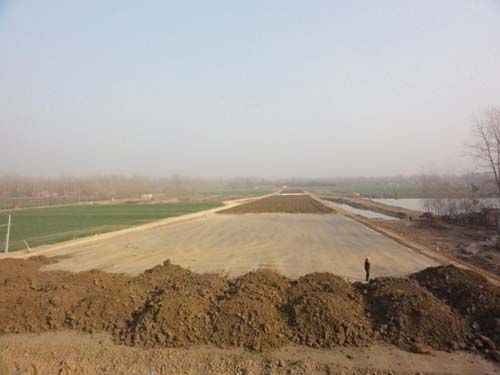

路基高填方段正在上土

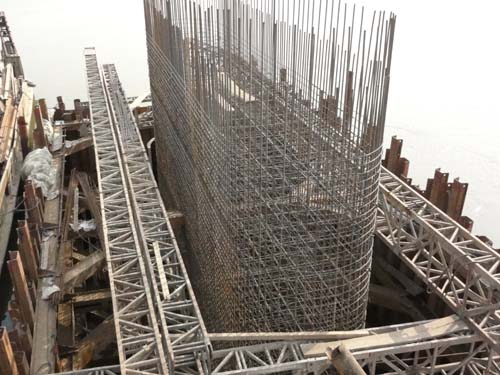

5#墩墩身下层钢筋已绑扎完成

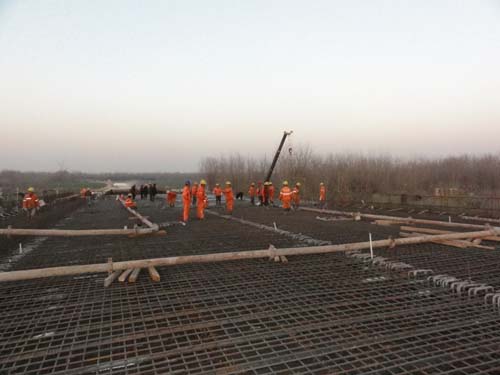

浇筑2—3#墩现浇箱梁上层

三、安全文明施工

本旬安全无事故。安全管理工作:1、做好悬浇及现浇箱梁高空作业安全防护;2、查找工地危险源;3、更换现浇段爬梯。

20101210业主、总监办在我项目部召开安全会议

四、12月中旬工作计划

1、本旬计划完成土方5000方;K0+650-K1+340完成96区第三层; K1+900-K2+062段二十一层、二十二层;K2+062-K2+162填第十六、十七层。

   2、桥梁计划完成2-3#墩现浇箱梁砼张拉、4#墩悬浇箱梁2#块、5#墩墩身下层砼浇筑。

五、存在问题

   1、水泥、钢筋等原材料涨价幅度大,且不能及时供货,影响了工程的正常进行;

2、起点处110千伏高压线尚未抬高,影响路基填筑;路灯基座未迁移、过路电缆未下埋。
