颍上县东方大道01标月度旬报(二0一0年11月下旬)
作者:马开成 日期:二0一0年12月1日
一、领导检查:

二、本旬工程进展情况:
本旬路基土方完成8800方,完成 K0+271-K0+500段96区第三层、K0+500-K0+635段96区上第二层、K1+340-K1+650完成96区二层、K1+880-K2+062段十七、十八层素土碾压、K2+062-K2+162段十三层素土碾压;
桥梁完成4#墩挂篮拼装、5#墩承台、6#墩下层、9#墩立柱混凝土浇筑。

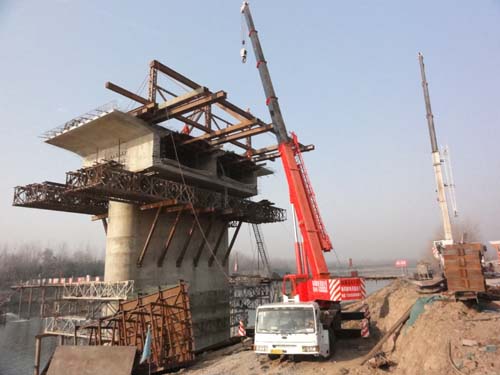

4#墩正在安装三角挂篮
三、安全文明施工
本旬安全无事故。安全管理工作:1、做好悬浇及现浇箱梁高空作业安全防护;2、教育工人在近期天气干燥的情况下注意消防安全;3、更换4#墩爬梯。

项目部召开安全会议
四、12月上旬工作计划
1、下月上旬计划完成土方6000方;K1+340-K1+800完成96区第三层;K0+635-K1+200段完成96区第三层; K1+880-K2+062段十九、二十层;K2+062-K2+162填第十四、十五层。
2、桥梁计划完成2-3#墩现浇箱梁上部、5#墩身下层,7#墩墩帽的浇筑。
五、存在问题
1、水泥等原材料价格暴涨,造成工程亏损,且县政府表示不予追补材料差价;
2、起点处110千伏高压线尚未抬高,影响路基填筑;路灯基座未迁移、过路电缆未下埋。
