一、领导检查

二、本月完成基本情况:
1、路基情况:本月路基完成K0+060-K0+250段96区第二层、K0+500-K0+635
段96区第二层、K1+650-K1+800段完成至96区第一层、K1+884-K2+062段完
成沟塘回填、高填方完成至第十二层;

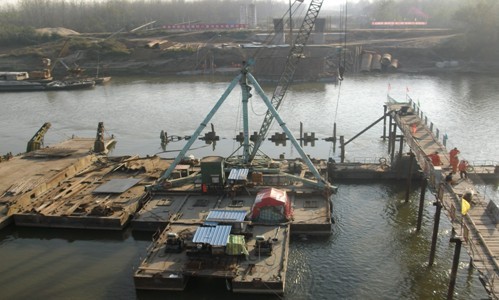

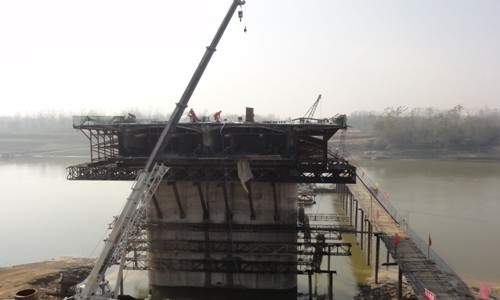

2、桥梁工程:北岸浇筑2-3#跨现浇箱梁底层,水中浇筑4#墩悬浇箱梁0-1#块

悬浇箱梁4#0-1块砼

2-3#孔现浇箱梁正在夜以建日的浇筑
三、下旬工作计划:
1、路基工程:本月下旬计划完成K0+060-K0+250段96区第三层、
K0+271-K0+500完成96区第三层、K0+500-K0+635段96区第三层、
K1+340-K1+800段完成至96区第二层、高填方完成至四层素土;
2、桥梁工程:北岸绑扎好2-3#孔现浇箱梁上层钢筋,浇筑5#墩承台,
6#墩墩身下部。
四、安全施工:
本月安全施工无事故,由于近期水中船只多且拖队长,容易撞击便桥及

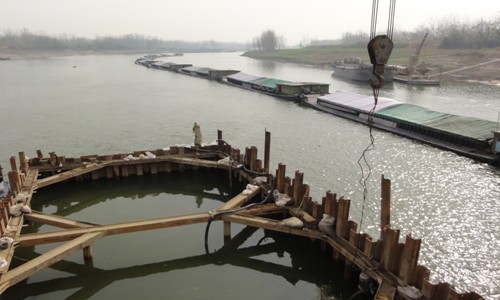

5#墩钢板桩围堰,项目部已在桥位上下游500米处埋设安全警示标志

5-6#墩之间过往的船队
五、存在问题:
1、材料价格仍然很高,造成工程亏损严重;
2、河水涨落频繁,水位涨落在2m左右,造成5#墩反复抽水,不但
影响工程进度,也加大了工程成本。
5#墩钢板桩围堰多次被淹
