颍上县东方大道01标月度旬报(二0一0年11月上旬)
来源:本站原创 作者:马开成 发布时间:2010/11/16 阅读次数:2604

一、领导检查:

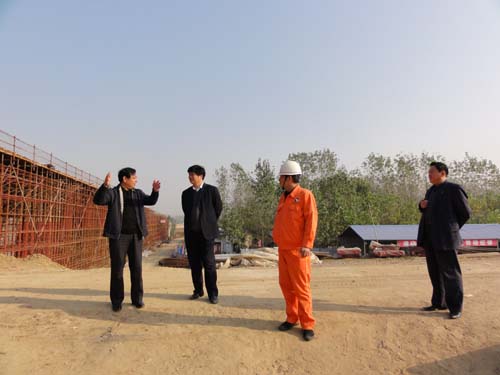

20101110省政协领导来我项目部检查指导工作

20101110上午马建副县长、交通局王玉坤局长等到施工现场指导工作

二、本旬工程进展情况

本旬路基土方完成8600方,完成 K0+060-K0+25096区第一层、K0+280-K0+50096区上第三层素土、K0+545-K0+63596区第1层、K1+340-K1+500完成96区一层、K1+722-K1+800段左侧水塘素土回填860方、K1+880-K2+062段十四、十五层4%石灰土碾压、K2+062-K2+162段二层素土碾压;

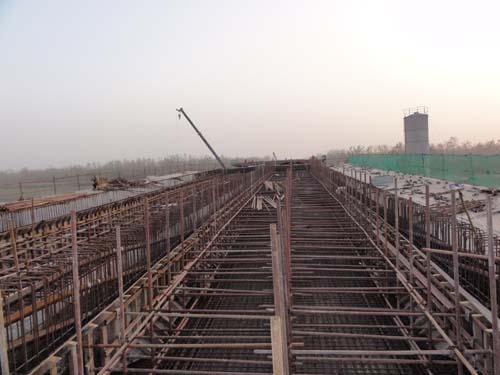

桥梁完成2#-3#墩现浇箱梁钢筋绑扎、4#0#块支架预压、5#墩钢板桩围堰穿孔处理,6#墩承台、8#墩立柱下部砼浇筑。

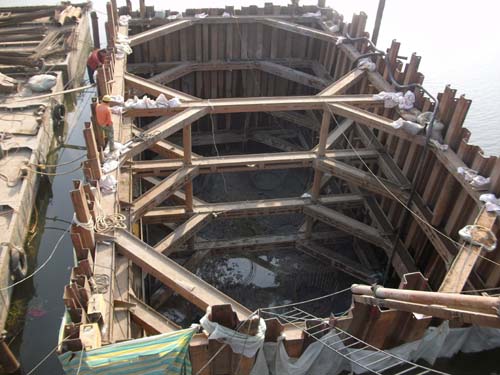

5#墩钢板桩围堰二次封底处理成功

三、安全文明施工

本旬安全无事故。安全管理工作:1、做好悬浇及现浇箱梁高空作业安全防护;2、教育工人在近期天气干燥的情况下注意消防安全。

现浇段箱梁二侧设置防护网以确保安全



四、本月中旬工作计划

1、本月中旬计划完成土方12000方;K0+000-K0+250完成96区第三层;K0+280-K0+500段完成96区第三层;K0+500-K0+630段完成96区第二层、K0+630-K1+20096区第三层;K1+340-K1+650段完成96区第三层、K1+650-K1+80094区顶、K1+880-K2+062段填至原地面;0#台背上素土填至护坡道高程。

   2、桥梁计划完成4#0-1#块、2-3#墩现浇箱梁下部及5#墩承台砼浇筑、6#墩墩身下部钢筋绑扎。

五、存在问题

   1、水泥等原材料价格暴涨,造成工程亏损,且县政府表示不予追补材料差价;

2、取土场土已用完,因县政府赔偿资金未到位暂没有划定余下部分;

  3、起点处110千伏高压线尚未抬高,影响路基填筑;路灯基座未迁移、过路电缆未下埋。
