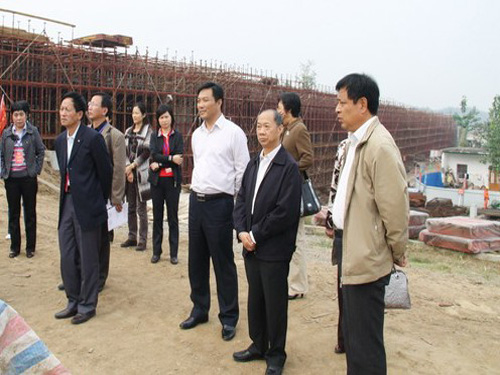

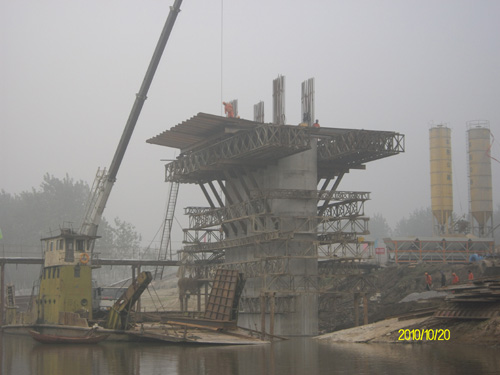

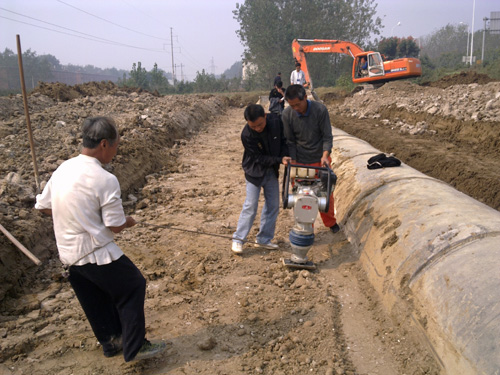

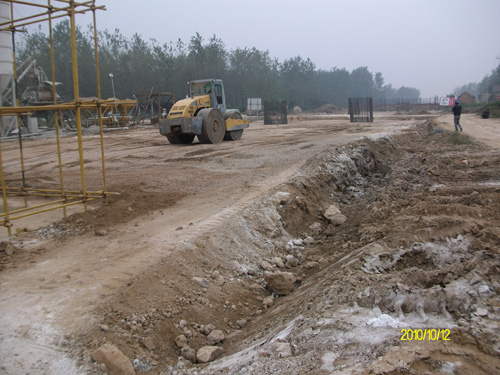

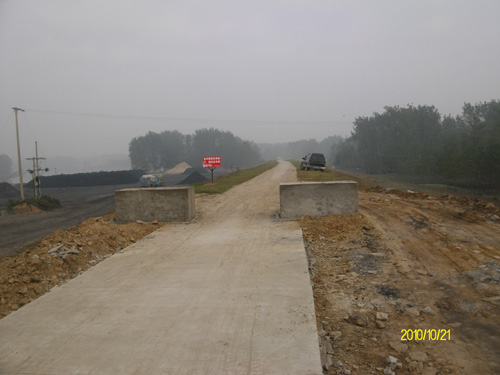

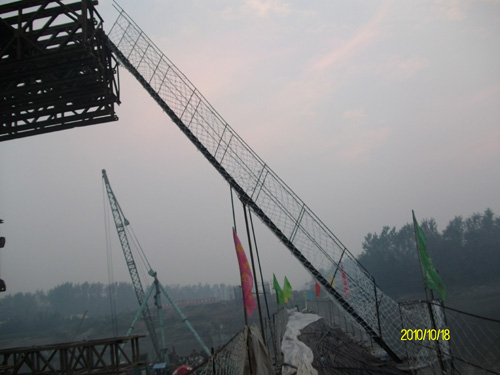

一、领导检查 2010年10月13日,“百名新闻工作者下基层”大型采访团来我项目部采访报道 二、本旬工程进展情况: 本旬路基土方完成7000方,完成K0+040圆管涵台背回填、K0+132-K0+240段94区顶、K0+280-K0+380段96区第一层、K0+545-K0+635段94区第三层、K1+340-K1+650段调坡段94区顶、K1+880-K2+062段一层4%石灰土碾压、K2+062-K2+162段一层素土碾压; 桥梁完成0#--2#墩现浇箱梁支架预压、开始绑扎2#-3#墩钢筋、4#墩搭设0#块支架、6#墩破除桩头、7#墩浇筑立柱、8#-11#现浇支架场地硬化。 正在进行4#墩0#块支架模板搭设 南岸正在进行现浇支架基础处理碾压工作 北岸现浇支架最后一跨正在预压 机械配合人工,分层夯填台背 三、安全文明施工 本旬安全无事故。安全管理工作:1、安排人员清扫延线被交村村通水泥路、沥青路表面碎落土层与雨水混合形成的易滑层,预防过往人员、车辆滑倒摔伤;2、做好日常安全隐患排查。 保障施工作业人员生命安全的冲霄云梯 四、下旬工作计划 1、计划完成土方8000方;K0+000-K0+240完成96区第二层;K0+545-K0+630段完成96区第二层;K0+630-K1+200段上一层土;第三个水塘填至原地面;0#台背上2层素土;K1+340-K1+500段完成96区第一层;K1+440—K1+650完成96区第三层。 2、1#--2#墩完成支架预压,2-3#墩钢筋绑扎;完成5#墩围堰穿孔处理、6#墩钢板桩围堰封底,承台钢筋的绑扎。 五、存在问题 1、由于变更单价暂未确定,部分完成工程量不能及时计量; 2、桥梁原材料进场道路被县河道局堵住,导致水泥原材料等不能进场; 原材料进场的唯一道路被河道局堵住 3、起点处110千伏高压线尚未抬高,影响路基填筑。








颍上县东方大道01标月度旬报(二0一0年10月中旬)
来源:本站原创 作者:马开成 发布时间:2010/10/22 阅读次数:2864
