一、完成情况与计划比较
富强路道路改造工程面对局部困难,实行周计划、责任制施工,同时集中最大的力量,提高工作效率,保证工程进度。
本周原计划完成全线渣土的清运、南段雨水管道的埋设、北段K2+000~K3+785东半幅雨水管道埋设及路床整理。
项目部增加自卸车、挖掘机,加快渣土的清运,保持作业环境的整洁,规范施工现场的场容。

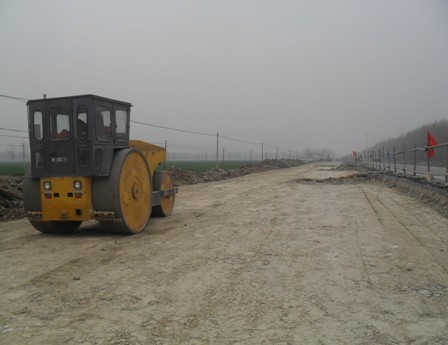

本周实际完成南段的渣土清运,并将文州路至长春路段路床整理完毕,同时完成南段剩余雨水管道的埋设,计130米;北段K2+690~K3+110东半幅路床整理,K3+145~K3+308、K1+850~K2+035雨水管道的铺设完成。因征地拆迁未到位,施工计划难以实施,本周只完成计划的70%,目前累计完成产值310万元。

二、急待解决的问题

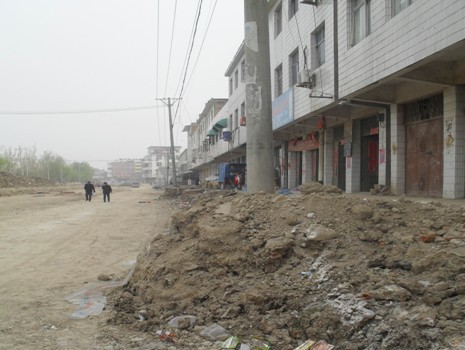

1、南段房屋、线杆的拆迁无进展,影响路床全幅施工;
2、北段征地拆迁问题未得到解决,居民多次阻挠施工,甚至威胁现场管理人员,导致施工中断。

三、下周计划
1、完成北段K0+505~K0+755、K1+535~K1+745、K2+235~K2+660雨水管道;
2、完成南段K0+000~K0+560、北段K3+460~K3+803东半幅路床处理;
3、完成南段K0+600~K1+020、北段K0+500~K0+600老路面拆除工作并处理路床。
下周计划完成产值64万元。
