富强路工程简报(第五期)
来源:本站原创 作者:曹汝娟 发布时间:2010/06/27 阅读次数:2905

一、工程进展
    富强路道路改造工程本周施工受障碍物的影响,仍然未能按计划实施。

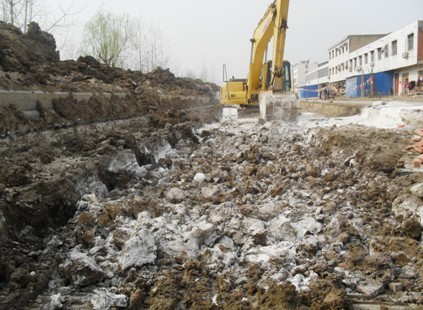

    本周完成工程内容如下:南段永州路至春店路段路床开挖,由于居民房的拆迁未到位,只能从西半幅进行。开挖过程中将垃圾土清理完毕后加灰处治,以增加基础的稳定。
    北段K2+690~K3+110段雨水管道回填层层报验,回填结束。K2+410~K2+550段鱼塘清淤,深挖3米,采用老路面拆除的碎石分层回填,每层20cm厚。
    结合实际困难,项目部加强对员工的思想教育,调动工作积极性,并且统筹兼顾、见缝插针地安排好各施工工序,力争提高工作效率,加快施工进度。


二、安全文明施工

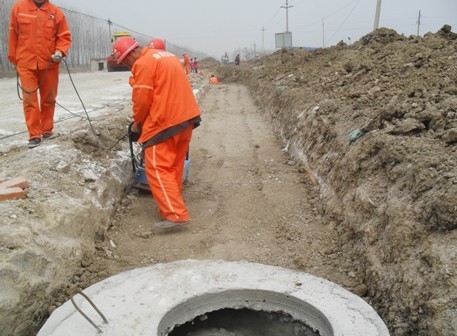

    目前南段的路床施工区处于沿街路段,地下管道、电缆较多,技术员跟踪指导,注意对地下结构物的保护。居民区附近的开挖,要求机械手提高安全意识,谨慎操作,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道。
    在安全生产的同时,还要求创建环保工地,减少对居民生活的干扰。垃圾土等废弃物及时清运,机械流水作业有条不紊,控制各种粉尘、噪声、振动等对环境的污染和危害。
三、拌合站的建设
    通过县政府、县建委的协调帮助,拌合站的建设工作已经开始。料场负责人及技术人员已到位,现正在进行拌合站基础施工。待临时用地及用电相关手续办理后,拌合站的建设将全面开展。料场的建设作为后续施工顺利进行的保障,直接影响工程进度。

四、急需解决的问题
  1、南段房屋、线杆及桥梁板的拆迁未见动静,路床不能全幅施工,进度严重滞后;
  2、北段征地拆迁未完成,居民阻挠施工,致使雨水管道的施工中断,现场已停工。
  3、车辙沟水位上涨过快,部分雨水管道淹没较多,不利于雨季排水,能否降低水位?
  4、提交的设计技术问题不能及时得到回复,影响施工安排和工程资料整理。


本期报送:利辛县委、县政府、县建设委员会、县重点项目建设办公室、县建筑业管理处、县市政工程管理处、县质量监督站、安徽天昊建设监理咨询有限公司、安徽省建设工程勘察设计院
