根据本项目土地手续进展以及市局详规修改完善情况,目前本项目仅发展大道(颍河东路至跨线桥西侧)、福利路(东三环至工贸路)及裕康路(白屯路至科技路)、富康路(裕东路至张岗居民区北)具备复工条件。2022年6月份,本项目接到业主的复工命令后,立即组织开展了相关复工工作。
2022年7月份项目关键节点完成情况如下:
(1)发展大道(颍河东路至跨线桥西侧)段主车道路床目前已经完成500m,并验收合格,下一步开始路面基层施工;
(2)发展大道太公沟桥桩基施工目前已经全部完成,并检测合格,下一步开始桥梁下部结构施工;

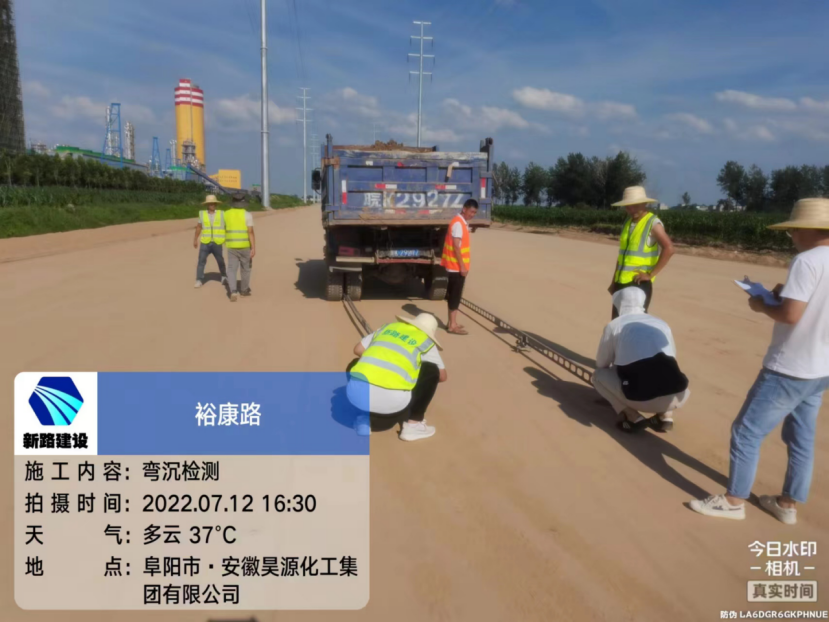

(3)裕康路(白屯路至科技路)主车道路床目前已经完成1500m,并验收合格,下一步开始路面基层施工。
本项目已采取措施合理组织、加班加点、保质保量,确保节点目标的实现。
