关于灰土施工进度情况
来源:本站原创 作者:涡阳北路江映雪 发布时间:2015/07/28 阅读次数:2504
阜阳市涡阳北路道路及附属物工程七月份的工作重点为全断面灰土施工。截止目前为止,12%灰土已完成80%,6%灰土已完成95%,现计划于8月上旬灰土施工全部完工,开始水稳摊铺工作。施工质量符合设计图纸与相关规范要求,项目部针对不同的施工断面采取不同的措施保证进度按照既定的计划有条不紊的推进。

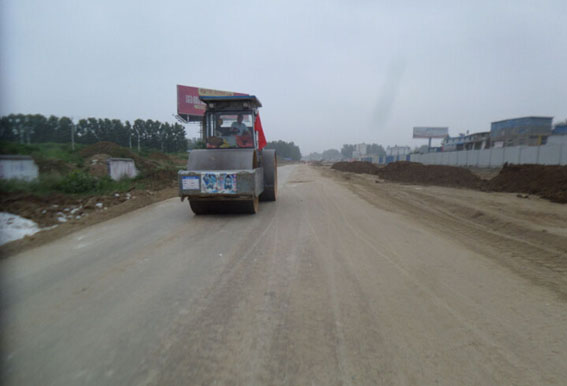

现场灰土碾压
