一、工程进度

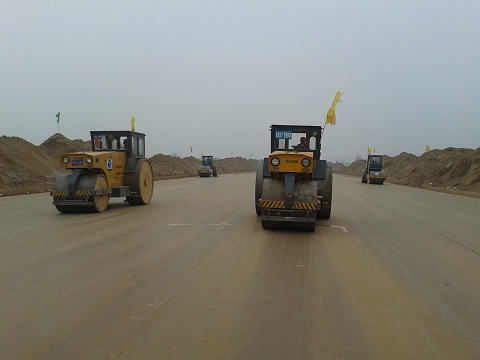

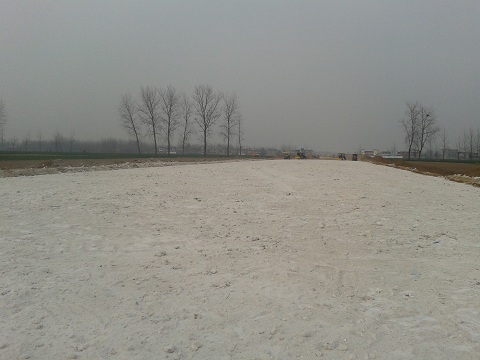

本标段在灰土施工方面,自3月1日到3月15日市政段完成1620米、公路段完成1400米,共计完成土方约13400立方,截止到目前,累计完成土方61150立方,占该项合同量的43.5%。
在桥梁施工方面,目前桩基检测已经完成,盖梁底板铺设完毕,盖梁用钢筋正在加工。
在水稳施工准备方面,水稳拌和站在原设备基础上增加一个水泥储存罐,目前该水泥罐正在准备安装;水稳材料的招标工作已经结束,目前正在准备进场;水稳配合比试验也正在进行。
二、施工部署

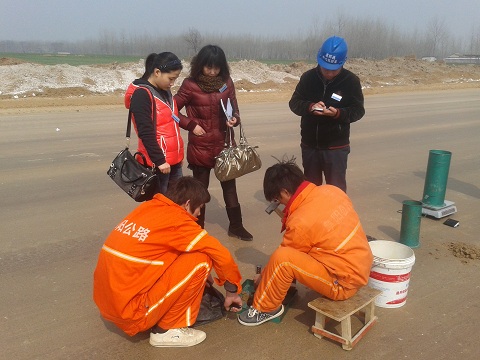

我项目部结合现阶段的施工要求和监理例会的会议精神,要求在施工过程中必须严格按照验收规范要求控制层厚、幅宽、压实度、平整度及设计高程;要严格控制灰剂量,并充分拌和,严禁出现素土夹层;要严格把控粘土含水量,只有在接近最佳含水量时,方可进行加灰、旋拌、整平和碾压;要严格按照规定频率进行自检,加强施工质量的过程控制,报验前按照监理和业主的要求恢复“三线”;必须严格控制每段施工长度,合理组织流水施工,集中施工机械重点突击,使灰土施工分阶段滚动式向前逐步推进。
三、近期计划
积极推进灰土施工加快进行,有步骤地组织开展水稳施工前期准备工作,稳步推进曹田沟桥按计划进行施工。
