七渔河路工程简报
来源:本站原创 作者:曹汝娟 发布时间:2011/07/27 阅读次数:2427

一、项目开工

    7月15日,阜阳市七渔河道路及附属物工程项目正式开工,市委常委、副市长倪建胜,市政协副主席、市住房和城乡建设委员会主任陈继民市住房城乡建委副主任李保安,市重点工程建设管理局局长席元龙等领导出席了开工典礼。

二、工程概况

   七渔河路道路呈南北走向,北从人民路以南(桩号K0+114.183),南至一道河路以北(桩号K2+700),道路全长2585.817米,道路红线宽度30米,其中混合车道21米,东侧绿化带3米,人行道3米,西侧人行道3米。

三、施工计划

    本工程合同工期80天,由于目前部分征地拆迁未完成,只有K1+200~K2+700段具备施工条件。项目部对此段的施工计划为:2011年8月20日前完成雨水管道工程,8月25日前完成污水管道工程,9月5日前完成石灰土底基层,9月20日前完成水稳基层,10月1日前完成沥青混凝土面层,10月7日前完成道路附属物工程。

四、工程进展

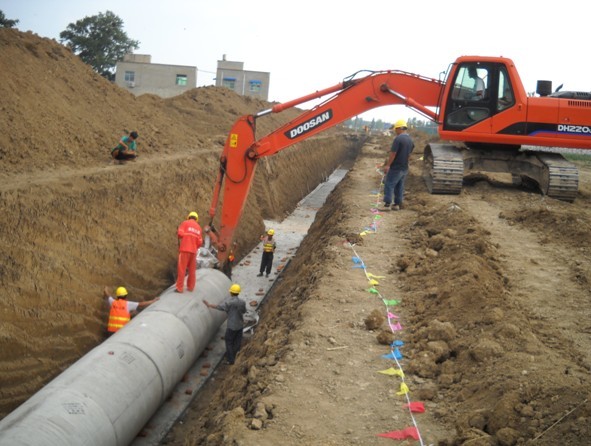

    工程开工之后,项目部组织大型施工机械、专业劳务班组紧张而有序的开展施工。截至7月24日,完成K1+690~K1+840清表作业、K1+690~K1+840及K1+910~K2+030段雨水管道沟槽开挖及C15砼雨水管道基础、K1+690~K1+840段的钢筋砼雨水管道已安装完毕。



五、下周计划

 1)K2+030~K2+300雨水管道沟槽开挖、C15砼基础施工;2)K1+910~K2+300钢筋砼雨水管道安装。

六、存在问题

 1)K0+000~K1+639段征地拆迁未完成,影响施工的全面开展和总体施工计划;2)K1+680、K1+850、K2+440处电线杆未迁移,导致雨水管道施工面不能连续。




报送:阜阳市住房和城乡建设委员会、阜阳市重点建设工程管理局、安徽省建设监理有限公司、阜阳市公路工程有限责任公司
