颍上县新东方大道01标月度旬报(二0一一年四月下旬)
来源:本站原创 作者:李莎莎 发布时间:2011/05/03 阅读次数:2314

一、本旬完成情况:

1、路基工程:0#台背回填第21层,K0+000-K0+06496区第三层,K1+200-K1+35096区顶,K1+900-K2+16594区第二层,K0+000-K0+50010%灰土底基层

2、桥梁工程: 4#8#块砼浇筑,5#0-1#块砼浇筑,7-8#墩现浇箱梁砼上层钢筋绑扎。

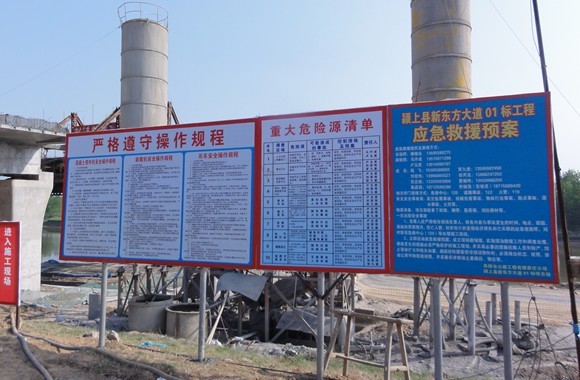

安全工作:本旬无安全事故,对损坏的安全标语进行了更换

三、5月下旬计划:

1、路基工程: K0+000-K1+00010%灰土底基层,K1+900-K2+16594区第三、四层;

2、桥梁工程: 4#9#块钢筋绑扎及砼浇筑,6#2#块拼装挂篮,7-8#墩现浇箱梁砼上层钢筋绑扎及砼浇筑。
