工程进展:

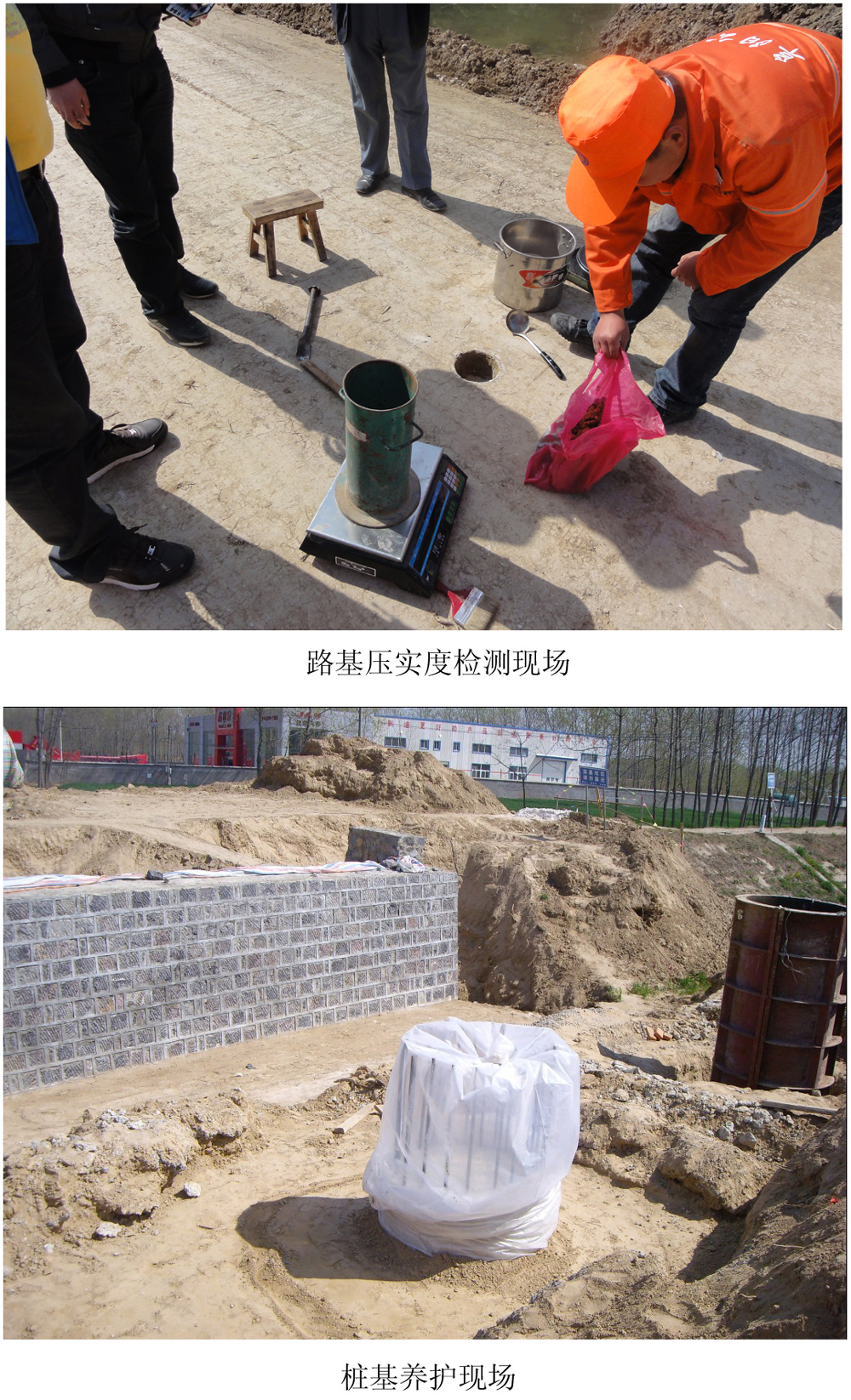

1、路基施工:各路基施工队在机械、人员到位后,立即进行清表、挖树根工作,目前已完成全线清表和挖树根工作;由于取土坑问题未解决,完成第一层清淤回填
2、桥梁施工:两河口桥完成左幅全部桩基施工、0#台施工及1#、2#、3#立柱的施工;三桥口桥完成左幅桩基6根,由于老桥边梁影响下步盖梁施工,所以在装机完成后将老桥左幅边梁拆除,并在拆除后的老桥边缘砌筑护栏,做好安全防护,为盖梁施工做好准备;并完成了两桥的桩基检测工作。钱营桥暂无施工便道,施工队无法进驻施工;
3、根据业主要求,扩大项目部试验室建设,进一步完善试验设备,满足工地试验及检测要求;
存在问题:
征地拆迁、三杆迁移及取土坑问题未落实,路基施工无法正常进行。
工作计划;
1、积极配合业主协调地方关系,争取尽早解决取土坑问题,使路基施工正常进行;
2、水稳拌和站、梁板及路缘石预制场已征地完成,计划下月完成拌和站内石灰土硬化,暂时作为桥梁施工梁板预制场地。
3、两河口桥:完成立柱施工;三桥口桥:完成左幅盖梁施工;待梁板预制场地硬化完成后两座桥同时预制梁板。
