颍上县东方大道01标月度旬报(二0一0年10月下旬)
来源:本站原创 作者:马开成 发布时间:2010/11/03 阅读次数:2553

颍上县东方大道01标月度旬报(二0010月下旬)

作者:马开成      日期:二00111

一、领导检查:

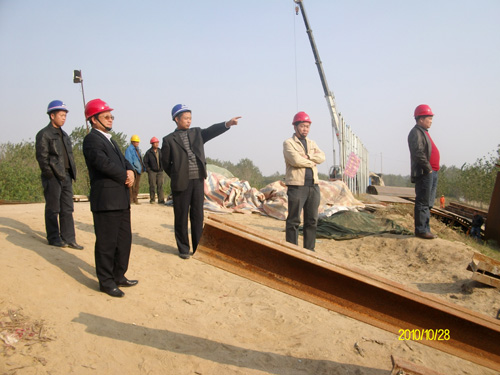

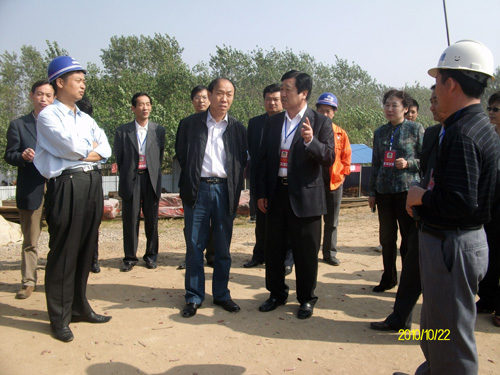

市政协陈继民一行,在颍上县政协副主席鹿刚的陪同下来我项目部检查指导工作

在水泥等原材料价格迅速上涨情况下,公司领导对下一步工作作指示



二、本旬工程进展情况

本旬路基土方完成10000方, K0+060-K0+25096区一层完成布灰、K0+280-K0+50096区第二层、K0+545-K0+63594区顶、K1+340-K1+650段调坡段94区顶、K1+500-K1+650完成96区一层、K1+722-K1+800段左侧水塘块碎石回填560方、K1+880-K2+062段十二、三层4%石灰土碾压、K2+062-K2+162段三层素土碾压;

桥梁完成2#-3#墩现浇箱梁钢筋绑扎、4#0#块支架预压、6#墩承台钢筋绑扎、8#墩下部墩身浇筑。

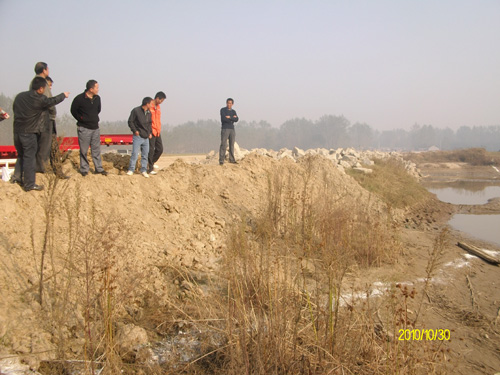

K1+722-K1+800左侧水塘现场确定施工方案

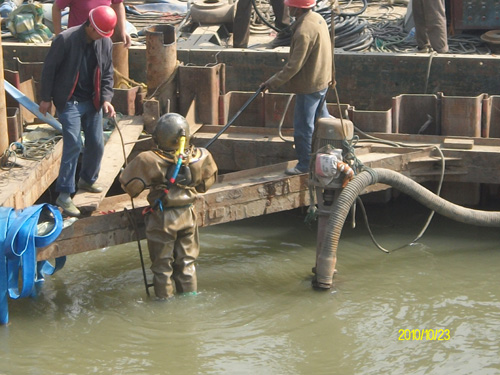

潜水员处理5#墩穿孔

三、安全文明施工

本旬安全无事故。安全管理工作:1、做好日常安全隐患排查;2、教育工人在近期天气干燥的情况下注意消防安全。

四、下月上旬工作计划

1、下月上旬计划完成土方12000方;K0+000-K0+250完成96区第三层;K0+280-K0+500段完成96区第三层;K0+500-K0+630段完成96区第二层、K0+630-K1+20096区第三层;K1+340-K1+650段完成96区第三层、K1+650-K1+80094区顶、K1+880-K2+062段填至原地面;0#台背素土填至护坡道高程。

   22-3#墩现浇箱梁下部浇筑;4#0-1#块钢筋绑扎,5#墩围堰桩头破除、6#墩钢板桩围堰内承台浇筑。

五、存在问题

   1、原材料进场价暴涨,造成项目亏损,并且水泥不能即时供货;

2、取土场土已用完,暂没有落实;

   3、起点处110千伏高压线尚未抬高,影响路基填筑;路灯基座未迁移、过路电缆未下埋。
