颍上县东方大道01标月度旬报(二0一0年10月上旬)
来源:本站原创 作者:马开成 发布时间:2010/10/15 阅读次数:2808

一、上旬工程进展情况:

    本旬路基土方完成6000方,完成K0+271盖板涵台背回填、K0+132-K0+22094区第二层、K0+545-K0+62594区第一层、K1+450-K1+650段调坡段94区第二层、K1+880-K2+062段两层4%石灰土碾压、K2+062-K2+162段一层素土碾压;桥梁完成2#--3#支架预压、浇筑4#上半部分墩身、6#墩钢板桩围堰打设。

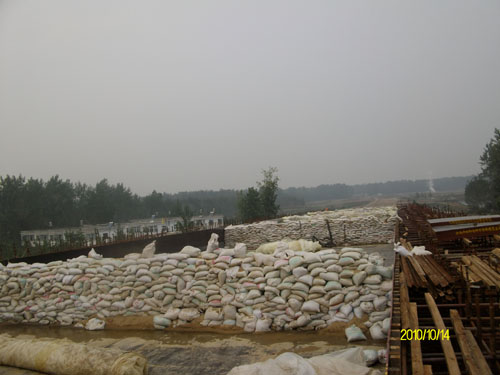

现浇段试压

K1+880-K2+062段灰土正在拌和、K2+062-K2+162段正在整平

二、安全文明施工

    本旬安全无事故。安全管理工作:1、落实十一黄金周安全生产布置;2、对现浇及悬浇箱梁专项施工方案进行评审;3安排人员清扫延线被交村村通水泥路、沥青路表面碎落土层与雨水混合形成的易滑层,预防过往人员、车辆滑倒摔伤;3、做好日常安全隐患排查;4、组织施工人员进行防火演练;

专项施工方案评审

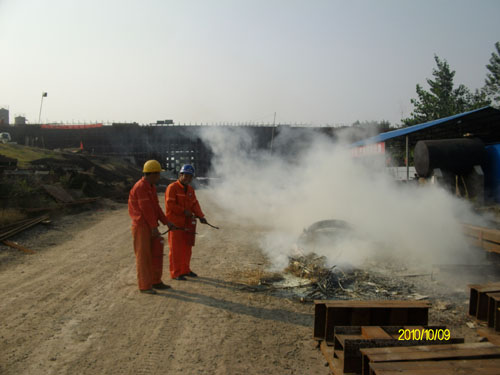

施工人员正在进行防火演练

三、中旬工作计划

        1、计划完成土方10000方;第一个水塘、第二个水塘分别上两层土;K0+630-K1+200段上一层土;第三个水塘、0#台背分别上2层土;K1+350—K1+650上一层土。

        21#--2#墩完成支架预压,2-3#孔钢筋开始进行绑扎;完成5#墩围堰穿孔处理、6#墩钢板桩围堰内桩头破除;7#墩墩柱浇筑;4#墩托架搭设。

四、存在问题

        1、由于变更单价暂未确定,部分完成工程量不能及时计量;

        2、起点处110千伏高压线尚未抬高,影响路基填筑;

    3、北岸进场道路,河道局修建水泥路,材料运输车辆要20天左右不能通行。
