颍上县东方大道01标月度旬报(二0一0年9月中旬)
来源:本站原创 作者:马开成 发布时间:2010/09/24 阅读次数:2812

一、领导检查

   本旬20日上午,刘树声县委书记、熊德超县长、马建副县长、姜多晨人大副主任、鹿刚政协副主席、重点工程监督领导小组组长吴永利、交通局局长王玉坤、副局长黄士友等一行,来我项目部视察工程进展情况。县委刘书记、熊县长听过汇报后,对已完成工程质量给予肯定,并要求加快进度、工程按时完成,为颍上县发展发挥重要社会经济效益。

项目部储经理正在向各级领导介绍工程进展情况

二、本旬工程完成情况

本旬受阴雨天气及洪水影响,水中基础施工完全停止。南岸完成10#7#墩承台浇筑,北岸完成0#--3#墩支架基础处理,0#--3#墩开始现浇满堂支架搭设;土方完成K0+545-K0+625水塘段一层素土碾压,K1+350-K1+650调坡段一层4%石灰土碾压,K1+880-K2+062水塘段两层4%石灰土碾压,K2+062-K1+162段一层素土碾压,累计外运土方6500多方。

洪水浸没钢便桥,水中施工作业全部停止

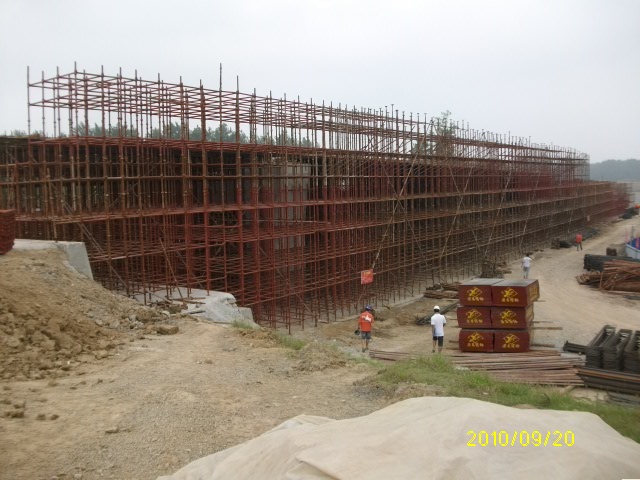

搭设箱梁现浇支架

三、安全管理

   本旬安全无事故。安全管理工作:1、安排人员清扫延线被交村村通水泥路、沥青路表面碎落土层与雨水混合形成的易滑层,预防过往人员、车辆滑倒摔伤;2、作好汛期防洪值班安排;3、做好日常安全隐患排查;4、进行了支架搭设安全培训及安全技术交底。

四、存在问题

   1、中国电信电缆下埋迁移,影响K2+062-K2+162段上两层素土;

   2、工程款签认过程慢、到位慢,对项目资金周转形成较大压力;

   3、雨水、洪水频繁,严重影响工程进度。

五、下旬工作计划

   1、计划完成土方3000方;

   20#--3#墩全部完成支架搭设,2#--3#墩支架预压;完成4#墩上半部分墩身浇筑;完成5#墩承台钢筋绑扎、6#墩打设钢板桩围堰、11#桥台承台浇筑。
