一、工程进度

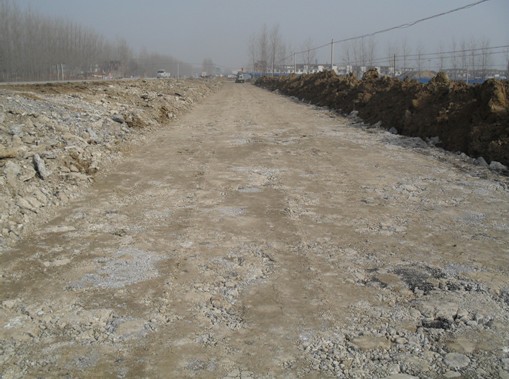

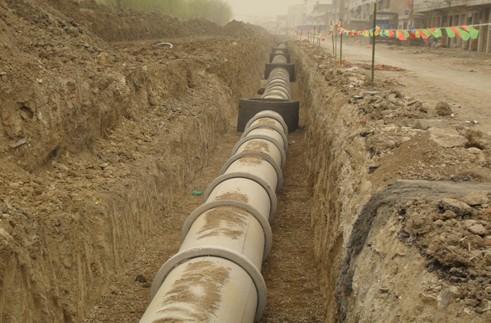

    富强路道路改造工程本周主要进行南段K0+000~K1+000段的雨水管道的开挖、铺设,同时完成该段杂填土的清运工作;北段K1+585~K3+803段内雨水管道只进行了K1+790~K1+920、 K2+690~K2+865的沟槽断续开挖;老路面的拆除、清运工作正在加紧进行,北段路槽清理与回填同步进行。

    目前,全线雨水管道的开挖受到当地居民的强烈干扰,断断续续进行,现场施工管理人员主动与周边居民沟通、协调,寻找工作面,在施工受阻的情况下,积极开展工作。

二、工程质量
    尽管现在施工不连续,但是我项目部对现场管理人员提出完成一段做好一段的要求。不论是雨水管道还是路床施工,都严格按照规范要求实施,认真执行报验程序,在现场监理及质监单位的指导监督下,在每一个检验批都达到合格标准后再进行下道工序施工。
    项目部质检人员严把工程材料质量关,已完成黄砂、水泥、石灰等各种原材料的见证取样和送检复试,对每一批进场的钢筋混凝土预制管涵都认真检查出厂检验报告,同时检查其外观、规格、数量及批号。所有原材料经复试合格后,才用于工程拟定部位。
    目前我项目部已筹措最大的力量,利用现有的工作条件,合理利用有效的工作时间,争取在保证质量和安全的基础上,尽可能按期完成施工任务。
三、存在问题
(一)征地拆迁问题尚未解决,直接影响施工计划的实施。
(二)设计单位对现场存在的线形调整、设计路面与原构造物搭接存在过大高差,以及雨水管道管顶覆土厚度不足等问题尚未得到回复,影响道路加宽段及雨水管道的施工。
(三)多次停工不仅带来工程费用的损失,同时将不可避免的导致工期延误。

本期报送:利辛县委、县政府、县建设委员会、县重点项目建设办公室、县建筑业管理处、县市政工程管理处、县质量监督站、安徽天昊建设监理咨询有限公司、安徽省建设工程勘察设计院
